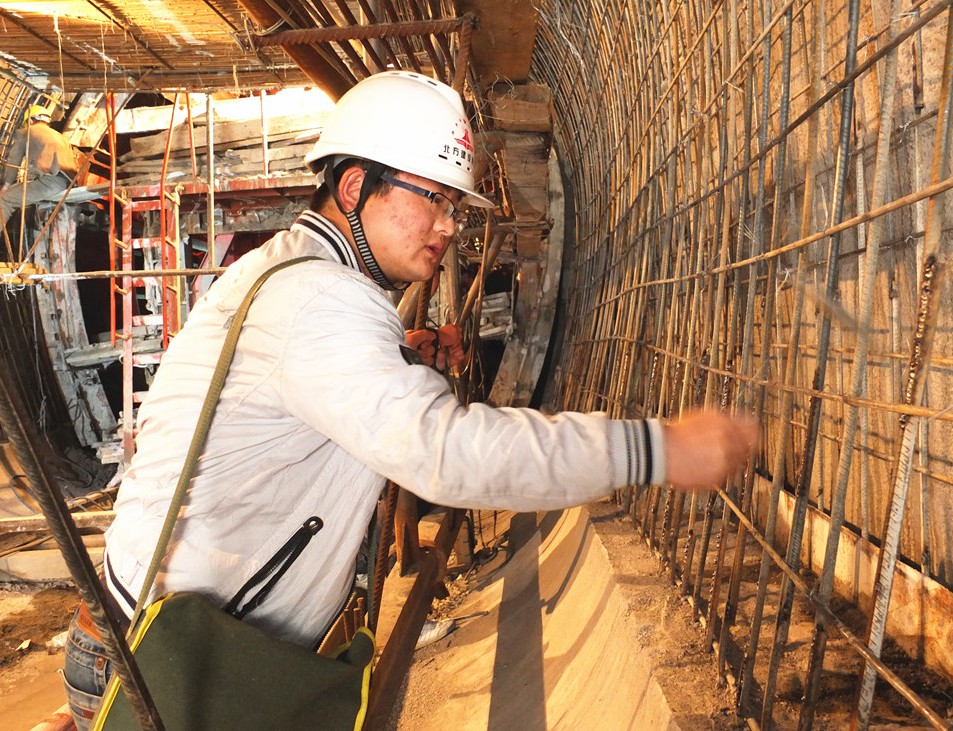

(通讯员:周启航)目前,由北方建设集团第三项目部承建的奎屯河三级水电站引水隧洞工程正在加紧建设中。据介绍,施工主隧洞全长约10.85公里,10个支洞工程全长1370米,概算投资2.8亿元,目前,引水隧洞工程二次衬砌施工已经完成9.5公里,计划在5月7日进行隧洞回填灌浆试验阶段。图为5月5日,施工技术人员在进洞口进行混凝土浇筑前钢筋焊接部位检查。
