第三直属项目部劳动竞赛取得阶段性成果

发布日期:2014-09-24 点击:2972



    近日,在北方集团第三直属项目部开展的“大干120天”劳动竞赛活动中,奎屯河三级站引水隧洞工程项目进行得如火如荼,经过项目部全体员工的共同努力,圆满完成了各项节点工期任务。





据悉,自劳动竞赛活动开展以来,项目部在保证安全、质量、文明施工的前提下,以加快施工进度、完成施工节点计划为主要目标。针对关键节点施工任务重点管理,进行任务分解,同步制定月、周、日计划,并明确相关责任人。同时,实行项目负责人和施工员24小时跟班作业,保证各项目标得到落实。施工生产大干期间,项目坚持人性化管理,为大家准备绿豆、白糖、风油精等防暑降温物品,并每天提供绿豆汤方便员工饮用。项目部还采取了中午送饭至施工现场,为施工进度争分夺秒,形成了浓厚的大干氛围。

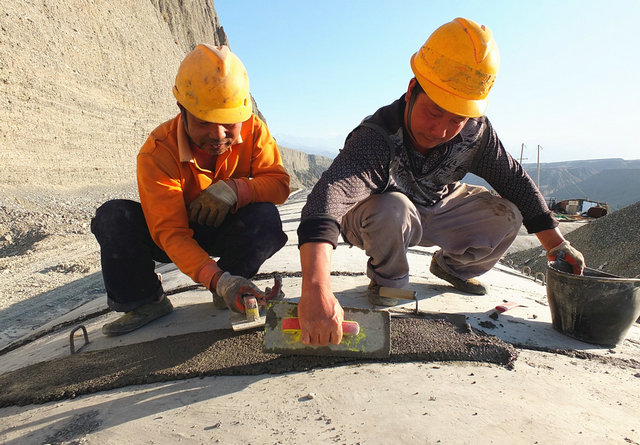

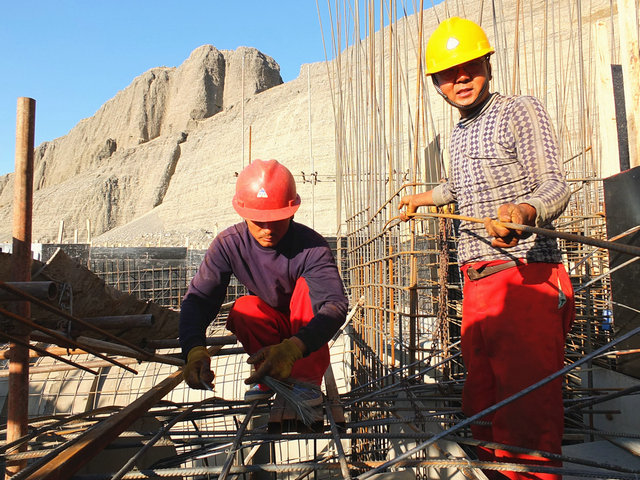

至今,项目部已完成了多个节点目标,目前,引水隧洞支护10865米已经全部完成;引水隧洞衬砌砼仰拱10865米浇筑完成,边顶拱10855米浇筑完成,基础报验10865米,垫层浇筑10865米;回填灌浆孔报验完成10865米;回填灌浆完成10865米。洞前工程土方开挖工程已经基本完成,剩余部分回填土方;取水口土建部分已经完成,正在进行闸门安装施工,劳动竞赛取得阶段性成果。
