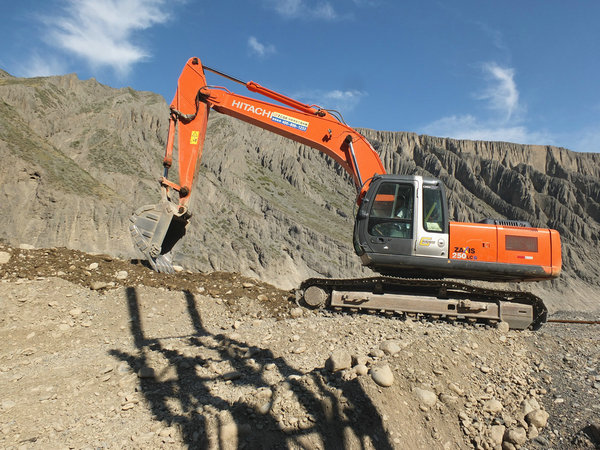

(通讯员:周启航)7月25日,笔者在北方建设集团第三直属项目部承建的奎屯河三级水电站引水隧洞工程取水口施工现场看到,一台挖掘机正在进行取水口沉砂池基础土方开挖,奎屯河三级水电站各项施工项目已进入收尾施工建设阶段。

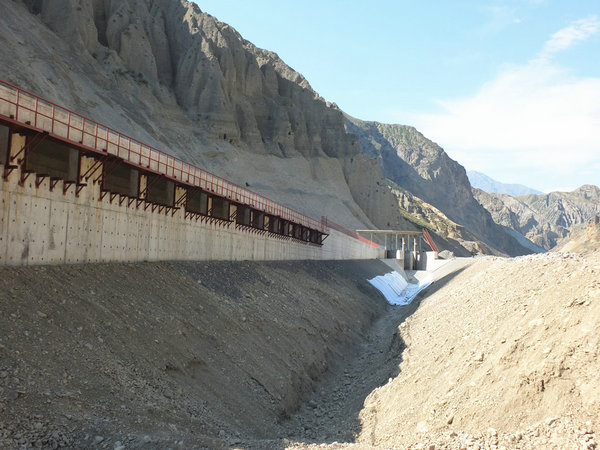

“长度为187米的沉砂池侧墙混凝土已经完成100米、闸门和连接段土建部分已经完成,取水口土建部分已经完成,剩余闸门安装;引水渠底板浇筑完成710米,侧墙浇筑完成600米,盖板浇筑完成230块,我们力争在夏季洪水期来临前完成洞前工程及其它附属工程”第三项目部技术负责人李康杰向笔者介绍道。

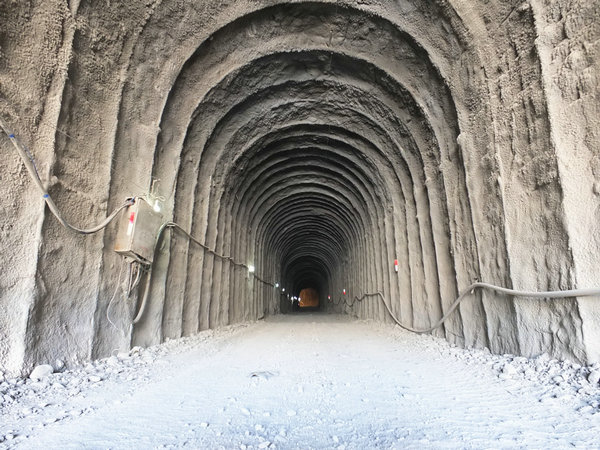

据了解,奎屯河三级站引水隧洞是整个三级水电站工程建设的咽喉工程,主要建筑物由取水口、引水暗渠、沉沙池、隧洞、厂房、升压站、尾水渠、进厂道路等组成。引水系统、发电厂房、升压站等主要建筑物均为三级建筑物;临时施工用房、施工道路等为四级建筑物。项目计划总投资是5.92亿元,目前已经完成投资2.7亿元,力争2015年6月首台机组投产发电。此项目电站装机容量为63MW,年发电量约为22202万Kwh,项目建设期为期3年,工程建成后,将提高水资源的调控能力和实现防洪减灾综合利用,满足三地四方的用水要求,更好的促进当地经济建设大发展。
