(通讯员 周启航)目前,在奎屯河一号电站施工现场一派热火朝天、紧张繁忙的景象,为了抓紧全年的黄金施工季节,大家正在朝着预定的目标不断前进,所有现场人员都信心满满,团结一致,紧紧围绕集团公司下达的目标任务,安全优质、大干快上地全面推进工程建设。

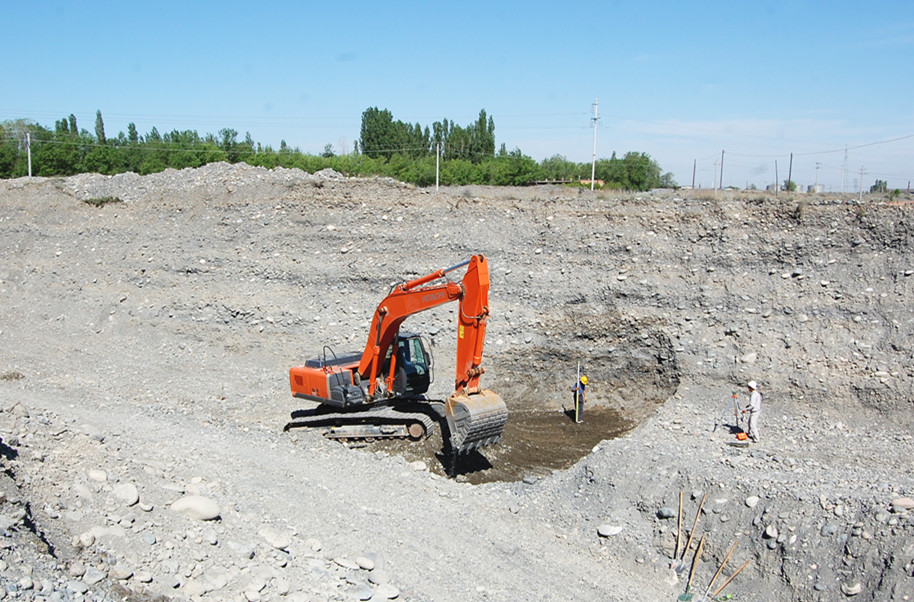

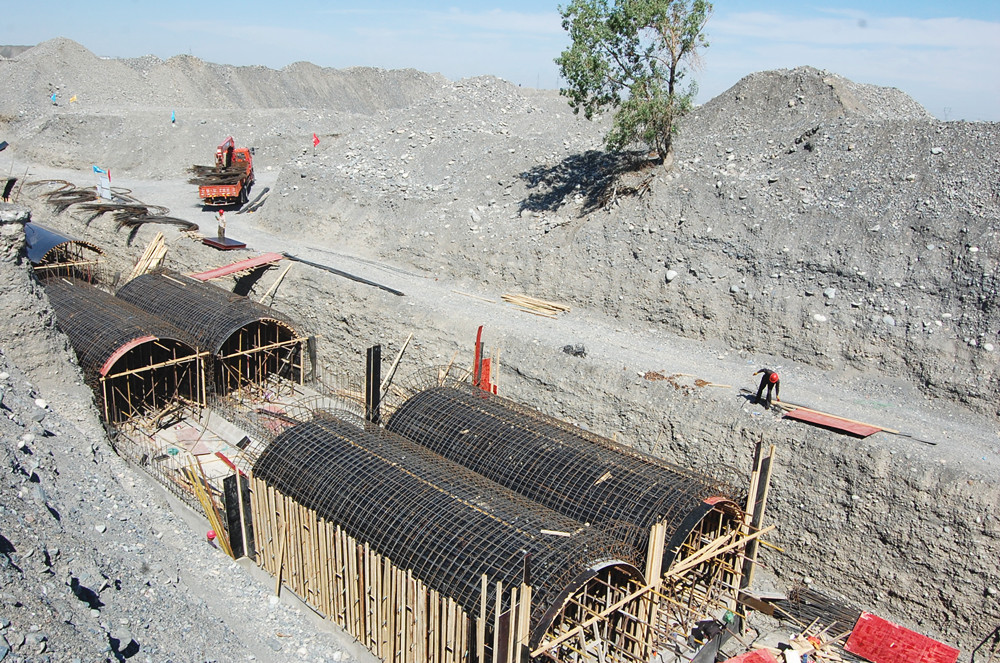

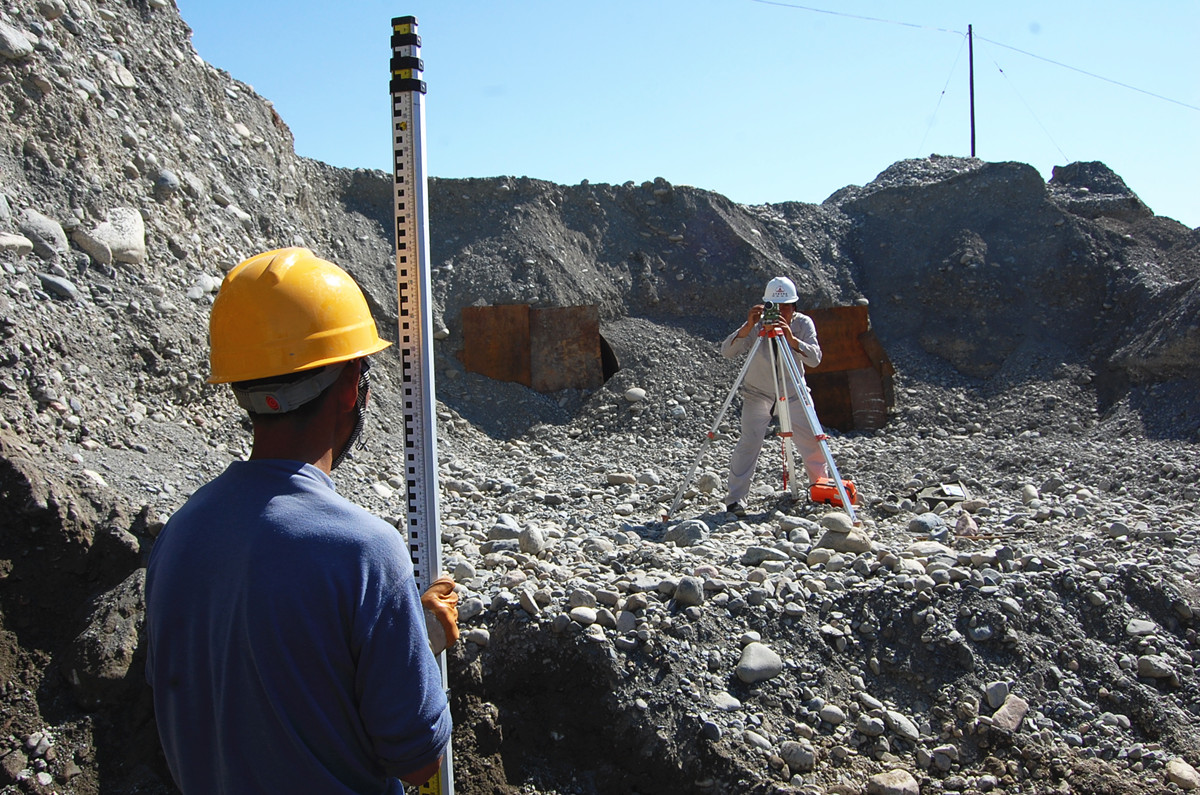

奎屯河一号电站是径流式电站,该电站厂址位于312国道奎屯河大桥以北700米处,电站设计水头11.75米,发电流量39.5M3/S,电站装机3750KM,工程于4月8日正式动工,计划于11月底达到通水状态,电站建成后,可有效改善当地居民生活、生产用电情况。工程已于5月22日已经进行厂房土方开挖,预计将在5月30日前完成所有土方开挖阶段,6月10日前可全面完成穿奎屯河涵洞施工。
与此同时,北方建设集团第三直属项目部在保证组织、人员、设备落实到位的同时,也认真做好施工方案,细化工作举措,对每一道工序严格把关,倒排工期、顺排工序,进一步加快推进项目建设,全力将项目建成优质精品工程。
