(通讯员:孟庆忠)4月25日,由北方建设集团油建公司承建的八师红山嘴二级水电站增效扩容项目工地上是一派繁忙景象。
据了解,八师石河子红山嘴电厂二级水电站增效扩容改造工程,位于玛纳斯河上游,北方建设集团油建公司于2月中标二级水电站工程,这也是七师首次在八师中标承建水利工程。

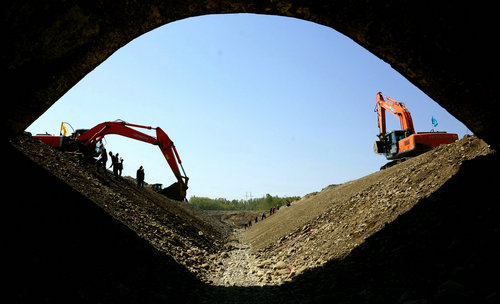

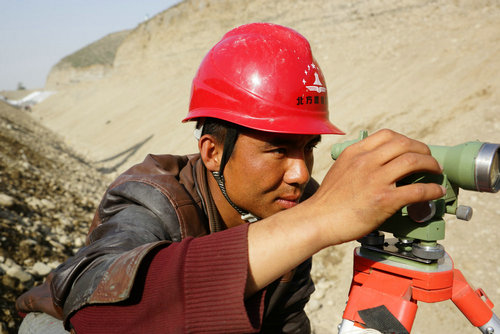

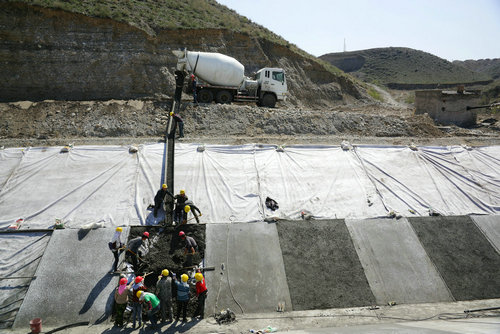

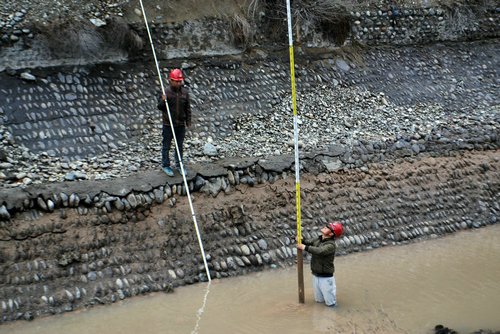

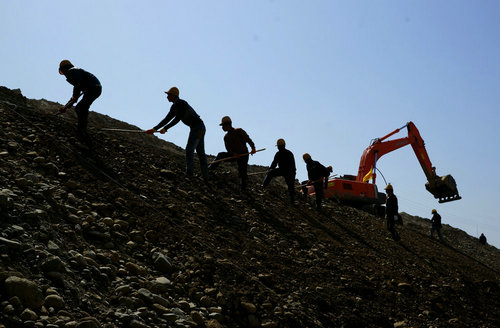

油建公司负责的压力前池尾水渠和引水渠增效扩容改造工程,全长3669.14m,并于4月7日正式开工。为了确保工程如期正常开工,油建公司管理人员于2月底进驻场地,做好施工前期各项准备工作。尽管承建工程地质条件复杂、设施年代久远、施工难度大和天气因素多变,油建公司通过提前进驻,顺利完成前期踏勘和划分施工阶段等工作。目前,工程正进入施工高峰期,在工程工地上,随处可以看到挖掘机平整渠坡,施工人员平整砂砾石成型,全力完成渠堤体浇筑、建筑物砼浇筑和渠板浇筑等工作。
据油建公司经理刘奔和现场项目经理李程平介绍,为了如期完工,在确保工程质量前提下,550多名施工人员,现在抢抓进度,放弃节假日休息,24小时不间断施工,关键工序坚持轮班,做到换人不换机,人机两班倒,确保5月3日正常通水。
