(通讯员 罗军)进入10月份以来,北方集团华能公司各项目正在加紧施工,抓紧最后的黄金时期,打造入秋后的施工小高潮,确保完成全年施工任务。

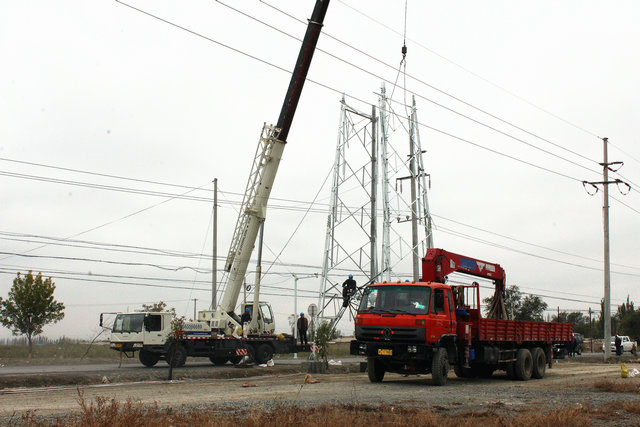

10月16日,124高泉、双河35KV线路项目部正在进行铁塔安装,努力打通全线的最后一公里。124项目为新建35KV线路工程,起至双河变龙门架,止于高泉变35KV龙门架,线路全长17公里,全线除跨铁路至高泉变1.08公里采用双回路架设外,其余按单回路架设。全线所有杆塔均在导线下方1M左右处预留ADSS光缆挂钩,导线采用JL/GIA-185/30型钢芯铝绞线,变电站出线两端2KM地线采用1×7-9.0-1270-B型镀锌钢绞线,地线及金具计入本工程,另一根采用ADSS,地线逐级接地。项目自9月份进入施工以来,项目部定工期、抓安全,细化管理,时刻将安全教育、安全督导放在第一位。目前有两名施工队伍正在紧张施工,工程量只剩两个耐张段的放、紧线工作,预计在本月底该工程圆满竣工。
35KV线路工程的交付使用,提高了杆塔高度、增加了导线线径,减少了不必要的损耗,将保证电压稳定、稳定农业用电,给予124团番茄酱加工厂及高泉轧花厂顺利生产提供强有力的保障。
