抓质量,重安全,抢工期,促工程节点任务顺利完成

发布日期:2016-08-25 点击:2245

(通讯员 虞俐瑾) 由北方集团华能公司施工的华仪锦龙2*100MW热电工程除灰系统安装项目的工程工期目标正在顺利进行。



该项目包括除灰系统和热网首站设备及管道:除尘器下气力除灰设备,一、二电场1.6M3输送器16台,布袋一区、二区输送器16台,4台气化风机,2台加热器,φ168*8气力除灰管道140米、φ140*8气力除灰管道88米,φ89*8气力除灰管道42米,φ57*5空气管道250米,阀门组合件80件,管件22件。省煤器下气力除灰设备与管道:0.6M3仓泵4台,阀门组合件10件,气力除灰管道310米,耐磨弯头10件,普通弯头18件,管件14件,阀门组合件12件。灰库卸料设备及管道:0米层4台泵,6米层2台双轴搅拌机(缺件已提交甲方),2台干灰散装机,4台电动给料机,1台储气罐,手动插板阀4台,3台气化风机(缺件已提交甲方),100米管道(待加工),管件及阀门123件,库顶设备2台库顶布袋除尘器,2台真空释放阀,2个终端箱,输灰管道220米,弯头及管件20个。热网首站设备及管道包括:4台热网循环泵,3台热网疏水泵,2台热网补充水泵,1台热网疏水扩容器,1台热网自动排污过滤器,1台开式水排污过滤器,热网循环水泵工作油冷却器(板式换热器)4台,管道3428米,大小阀门262个,大小管件783件。

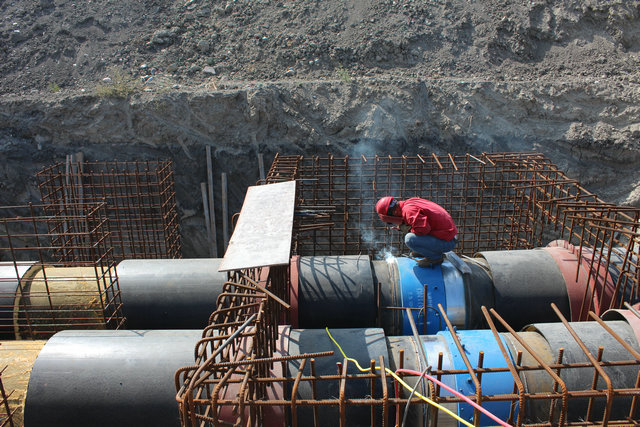

截至目前己完成1号炉省煤器、除尘器、灰库的设备及管道安装,完成工程总量60%,项目部全体员全力冲刺节点目标任务,为工程项目早日投产发电供热做出自己的一份努力。
